Khế ước nhận nợ (KW)

Khế ước nhận nợ (KW) — tiếng Anh là Promissory Note hoặc Drawdown Document — là chứng từ pháp lý xác nhận doanh nghiệp nhận tiền vay từ ngân hàng cho 1 hạn mức cụ thể.

Mỗi lần doanh nghiệp cần rút tiền từ Hạn mức tín dụng đã được NH cấp, phải lập 1 KW mới với đầy đủ thông tin:

  • Số tiền rút trong đợt này
  • Lãi suất + phương pháp tính
  • Thời hạn vay (tenor)
  • Mục đích sử dụng vốn
  • Kế hoạch trả gốc/lãi

KW là đơn vị tài chính cốt lõi của module Vốn & Ngân quỹ — mọi nghiệp vụ phía sau (giải ngân, tính lãi, trả nợ, đối chiếu) đều xoay quanh KW.

  • ✅ Doanh nghiệp đã ký Hợp đồng tín dụng (HĐTD) với NH (vd hạn mức tổng 100 tỷ)
  • ✅ Có 1 Hạn mức cho vay thuộc HĐTD đó (vd hạn mức “Vốn lưu động” 50 tỷ)
  • ✅ Cần rút 1 đợt cụ thể (vd 10 tỷ cho HĐ thi công móng dự án Dalat)
  • → Lập KW 10 tỷ rút từ Hạn mức “Vốn lưu động”
Hợp đồng tín dụng (HĐTD) ← Ký 1 lần / NH / chu kỳ
└── Hạn mức (Facility) ← Sub-limit theo mục đích
└── KW (Khế ước) ← Rút 1 đợt
├── Lịch lãi ← Auto-generate
├── Giải ngân ← Tiền về TK nhà thầu
├── Trả nợ ← Theo lịch / trích thu auto
└── Phụ lục ← Gia hạn, đổi lãi suất...

Thanh trạng thái trên form KW đi theo thứ tự:

Trạng tháiÝ nghĩaHành động chuyển tiếp
NhápKTT đang khai KW và các dòng giải ngânBấm “Gửi Ngân hàng”
Đã gửi NHHồ sơ đã gửi, chờ NH ký nhận nợ. Chưa chiếm hạn mứcNH ký xong → bấm “Kích hoạt”. Cần sửa thì “Về Nháp”
Hiệu lựcNH đã nhận nợ: KW chiếm hạn mức, các dòng giải ngân tự chuyển “Đã giải ngân”, lịch lãi tự sinhTrả nợ theo lịch / trích thu tự động
Trả một phầnĐã có khoản trả gốc hoặc lãiTiếp tục trả nợ
Đã tất toánĐã trả hết gốc(kết thúc)
Đã huỷBỏ khế ước. Các đợt giải ngân chưa chuyển tiền bị huỷ theo(kết thúc)

Ngoài thanh trạng thái còn cờ Quá hạn (kèm số ngày trễ): bật khi KW quá ngày đáo hạn hoặc có kỳ lãi quá hạn mà chưa trả đủ.

🔒 Sau khi KW Hiệu lực, ô Lãi suất và Ngày kích hoạt bị khoá. Ô Số tiền KW thì luôn chỉ đọc (xem mục 9.3, Bước 3). Đổi số tiền, lãi suất hay gia hạn sau thời điểm này phải qua Phụ lục KW (xem Phụ lục Khế ước); đổi ngày kích hoạt dùng nút “Điều chỉnh ngày kích hoạt” (xem mục 9.8f).

KW đã có khoản trả gốc thì không huỷ được.


Vào Vốn & Ngân quỹ → Rút vốn & Bảo lãnh → Khế ước nhận nợ (hoặc “Đang hiệu lực” nếu chỉ xem KW active).

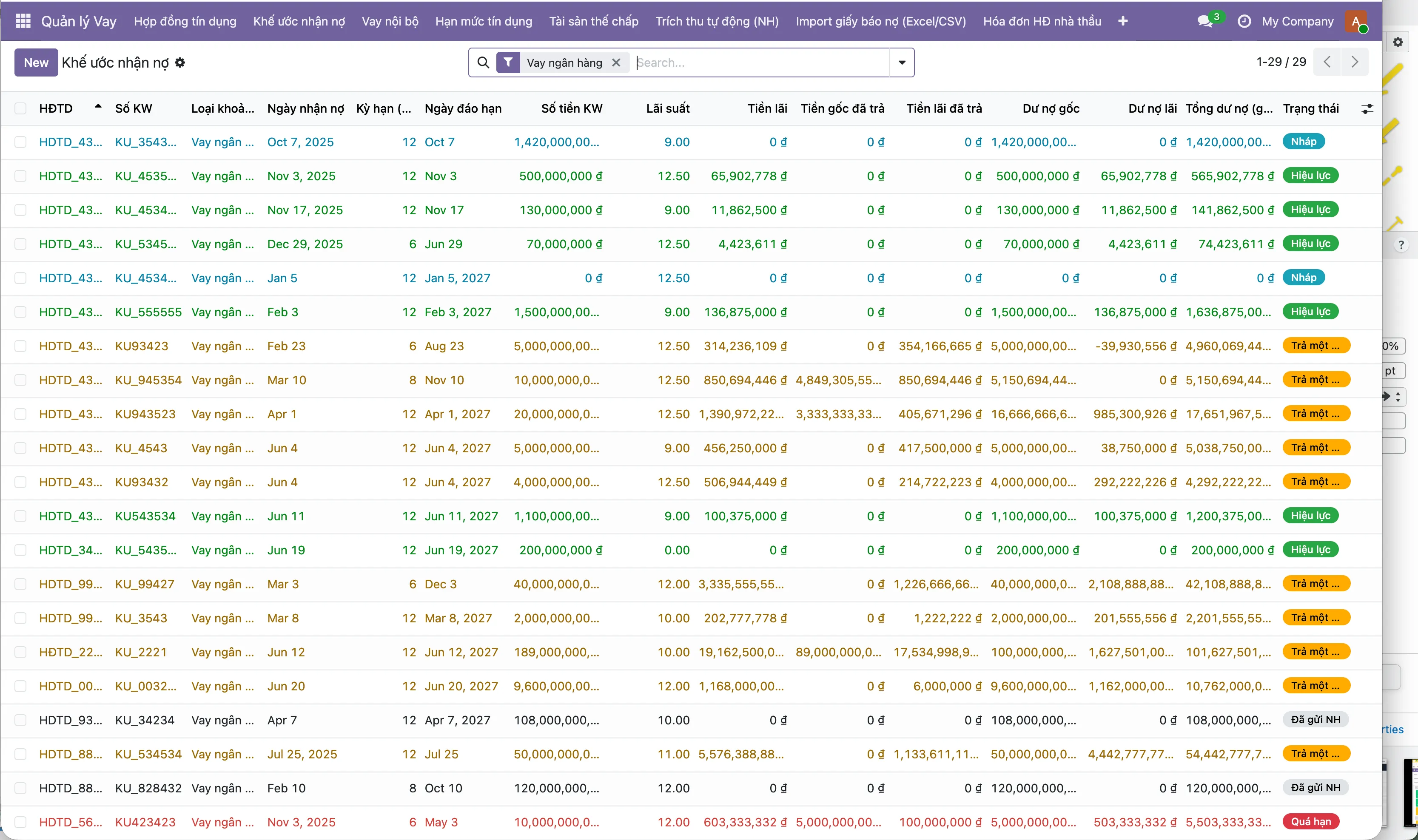

Menu Khế ước nhận nợ

Bấm nút “Mới” (góc trên trái).

Section “Thông tin cơ bản”:

TrườngMô tảVí dụ
Số khế ướcSố NH cấp cho khế ước, bắt buộcKW/2026/001
Hạn mứcChỉ liệt kê hạn mức cho vay thuộc HĐTD đang hiệu lực và còn hạn. Hộp chọn hiện kèm HĐTD và Dự án của hạn mức, vì tên hạn mức giữa các HĐTD hay trùng nhauVốn lưu động — 50 tỷ
HĐTDTự lấy theo Hạn mứcHĐTD/2026/001 — Vietcombank — 100 tỷ
Đối tácNgân hàng, tự lấy theo HĐTDNgân hàng TMCP Ngoại thương VN
Số tiền KWChỉ đọc, tự bằng tổng các dòng giải ngân chưa huỷ (xem Bước 3)10,000,000,000 đ

💡 Khai KW từ nút “Khai khế ước mới” trên tab Khế ước của HĐTD thì ô Hạn mức chỉ hiện hạn mức của đúng HĐTD đó.

Section “Lãi suất”:

TrườngMô tảVí dụ
Lãi suất (%/năm)Tự lấy từ Hạn mức, sửa được khi KW còn Nháp / Đã gửi NH9.5%
Phương pháp tính lãiDư nợ giảm dần / Cố địnhDư nợ giảm dần
Quy ước ngày tính lãiThực tế/360 / Thực tế/365 / 30/360Thực tế/360 (chuẩn NH VN)
Kế hoạch trả gốcBullet / Đều / Tuỳ chỉnhTrả gốc cuối kỳ (Bullet)
Cách tính phí KWKhông có phí / % trên lãi / Số tiền cố định (xem mục 9.8b)Không có phí

Section “Thời gian”:

TrườngMô tảVí dụ
Ngày nhận nợNgày ghi trên khế ước, bắt buộc15/03/2026
Ngày kích hoạtĐể trống thì lãi tính từ Ngày nhận nợ. Khoá sau khi kích hoạt(trống)
Kỳ hạn (tháng)Thời gian vay24
Ngày đáo hạnTự tính = (Ngày kích hoạt, không có thì Ngày nhận nợ) + kỳ hạn. Không được sau ngày hết hiệu lực của HĐTD15/03/2028

Lịch lãi chia theo từng tháng kể từ ngày bắt đầu tính lãi.

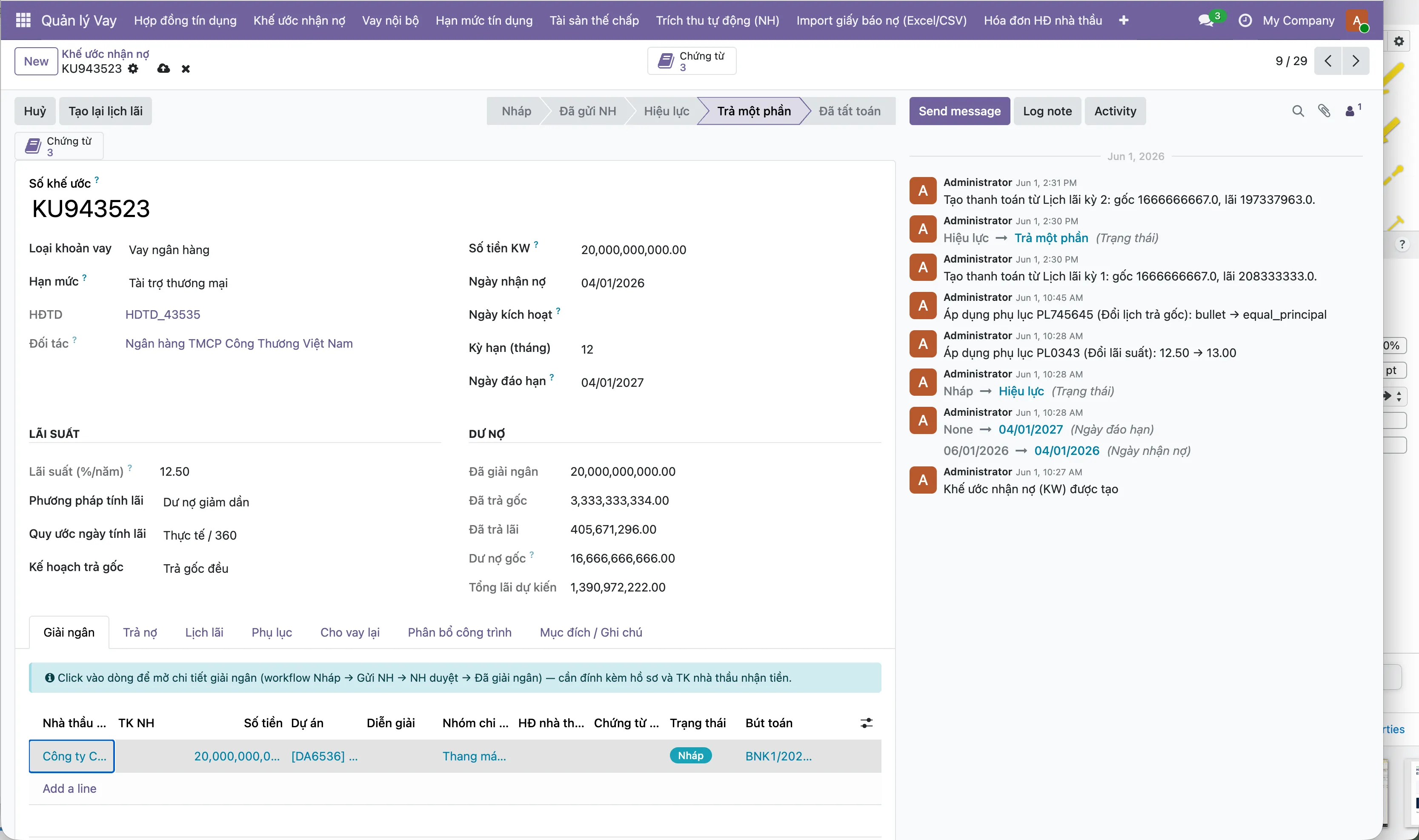

Form KW điền đầy đủ thông tin

Bước 3 — Khai các đợt giải ngân, rồi Lưu

Phần tiêu đề “Bước 3 — Khai các đợt giải ngân, rồi Lưu”

Ở tab Giải ngân, bấm “Thêm một dòng” cho từng đợt NH sẽ chuyển tiền: nhà thầu nhận tiền, tài khoản NH của nhà thầu, giá trị, dự án (chi tiết xem Giải ngân).

Ô Số tiền KW tự bằng tổng các dòng giải ngân chưa huỷ, không gõ tay. Thêm, sửa hay xoá dòng thì số tiền đổi theo ngay trên màn hình. Bấm “Lưu” để ghi lại.

Thao tác trên dòng giải ngânSố tiền KW
Thêm / sửa giá trị dòng= tổng các dòng chưa huỷ
Xoá dòng cuối cùngvề 0
Bấm “Huỷ” trên dònggiảm theo, màn hình báo “Số tiền khế ước đã được cập nhật lại giá trị từ … sang …” và ghi vào Nhật ký KW
Bấm “Về Nháp” trên dòng đã huỷtăng lại, cũng báo như trên

ℹ️ KW Cho vay lại (vay nội bộ) và KW thuộc hạn mức bảo lãnh / L-C không có đợt tiền NH chuyển về, nên vẫn nhập Số tiền KW bằng tay.

Khi đã điền đủ, bấm “Gửi Ngân hàng” trên thanh trạng thái.

  • Chưa có dòng giải ngân nào (hoặc mọi dòng đã huỷ) thì hệ thống báo “Khế ước … chưa nhập thông tin giải ngân. Vào tab Giải ngân thêm ít nhất một dòng rồi thử lại.”
  • Trạng thái chuyển Đã gửi NH; các dòng giải ngân Nháp cũng chuyển “Đã gửi NH” — cả bộ hồ sơ đi cùng nhau.
  • KW chưa chiếm hạn mức ở bước này (NH chưa nhận nợ). Hạn mức hiện phần này ở ô “Đang chờ NH duyệt”; nếu tổng hồ sơ đang chờ đã vượt phần hạn mức còn lại, Nhật ký KW ghi một dòng nhắc để biết sớm.
  • Cần sửa thì bấm “Về Nháp”.

Khi NH đã ký nhận nợ, bấm “Kích hoạt”:

  1. Hệ thống kiểm Số tiền KW không vượt hạn mức còn lại — đây là chỗ chặn duy nhất về hạn mức. Cũng như lúc gửi, KW chưa có dòng giải ngân thì bị báo thiếu.
  2. KW chuyển Hiệu lực và bắt đầu chiếm hạn mức.
  3. Mọi dòng giải ngân chưa đóng tự chuyển Đã giải ngân; ô Đã giải ngân của KW hiện số từ lúc này (khi còn Nháp / Đã gửi NH ô này bằng 0 vì tiền chưa ra khỏi NH).
  4. Lịch lãi tự sinh theo kỳ hạn (nếu chưa có).

9.4. Tab “Lịch lãi” — Lịch trả nợ tự động

Phần tiêu đề “9.4. Tab “Lịch lãi” — Lịch trả nợ tự động”

Khi KW được Kích hoạt, tab Lịch lãi tự sinh các kỳ trả nợ (chi tiết thao tác trên từng kỳ xem Lịch lãi).

Mỗi kỳ lãi:

Tiền lãi = Dư nợ × Lãi suất × (Số ngày kỳ / Quy ước ngày)

Ví dụ KW 10 tỷ, lãi 9.5%/năm, quy ước Thực tế/360:

KỳNgày bắt đầuNgày kết thúcSố ngàyDư nợTiền lãi
115/03/202614/04/20263010,000,000,00079,166,667
215/04/202614/05/20263010,000,000,00079,166,667
315/05/202614/06/20263110,000,000,00081,805,556
………………
2415/02/202814/03/20282910,000,000,00076,527,778

Tổng lãi 24 tháng = 1,900,000,000 đ (xấp xỉ).

Kế hoạch trả gốc Bullet → trả 10 tỷ vào kỳ 24 (15/03/2028).

CộtÝ nghĩa
KỳSố kỳ (1, 2, …, N)
Ngày BĐ / Ngày KTKhoảng thời gian kỳ
Số ngàySố ngày trong kỳ (29-31)
Dư nợ kỳDư nợ đầu kỳ
Lãi suất (%/năm)Lãi suất áp dụng kỳ này
Gốc kỳSố gốc phải trả kỳ này (= 0 nếu Bullet, kỳ cuối = full). Trả gốc đều thì mỗi kỳ làm tròn, kỳ cuối nhận phần dư
Lãi kỳTiền lãi tính được
Phí kỳPhí KW phân bổ vào kỳ (xem mục 9.8b)
Gốc đã trảΣ tiền gốc các lần trả nợ ghi vào kỳ
Lãi đã trảΣ tiền lãi các lần trả nợ ghi vào kỳ
Gốc còn= Gốc kỳ − Gốc đã trả
Lãi còn= Lãi kỳ − Lãi đã trả
Có net-off / Tiền net-offKỳ có chênh lệch đã bù trừ (xem Lịch lãi)
Trích dư / Dư đã net-offSố đã thu vượt nghĩa vụ của kỳ, và phần đã net-off trong số đó
Quá hạn / Ngày trễKỳ đã qua ngày đến hạn mà còn gốc hoặc lãi chưa trả
Trạng tháiDự kiến / Đã ghi nhận / Trả một phần / Đã trả

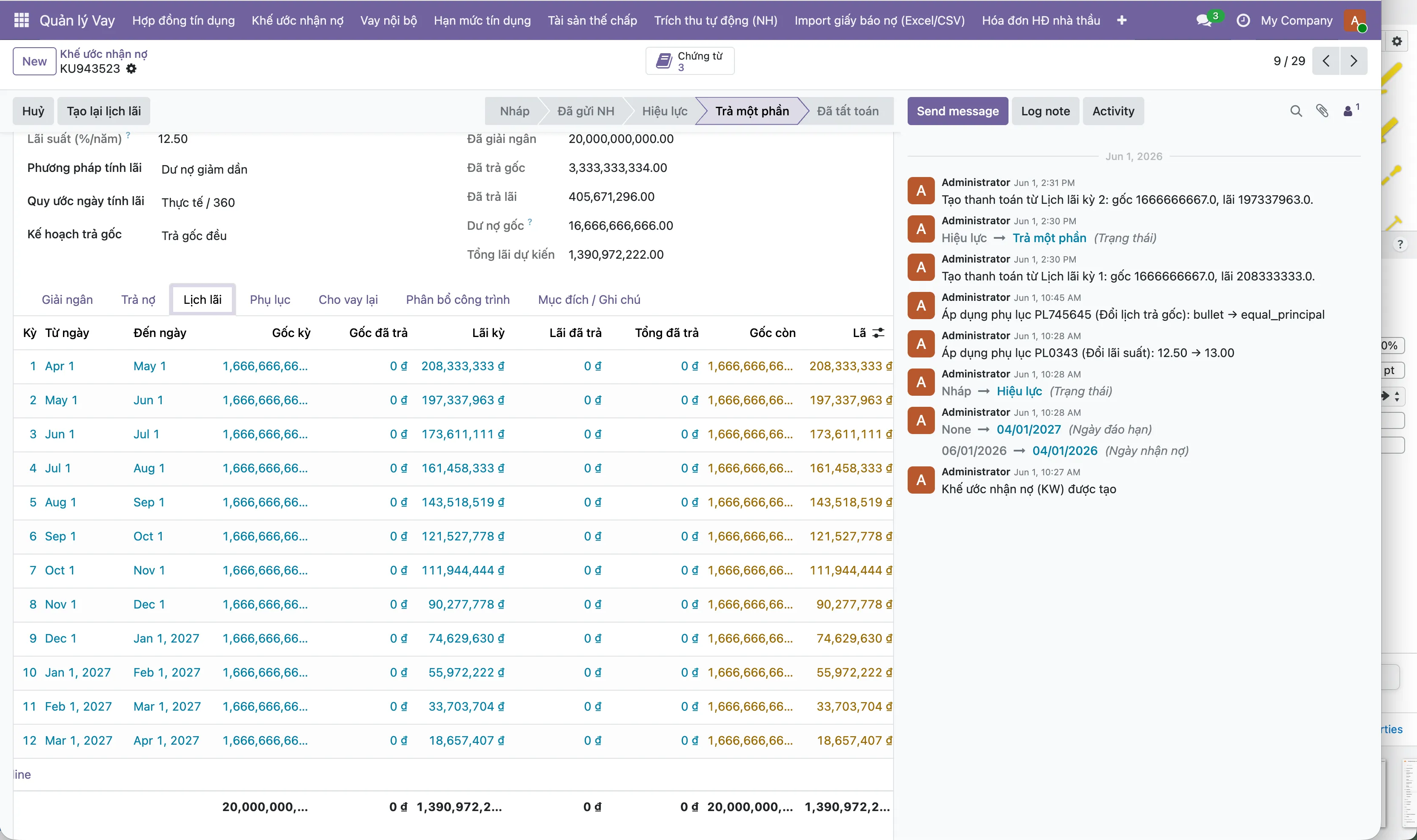

Tab Lịch lãi của KW

  • Phụ lục đổi lãi suất → Lịch lãi tự re-compute từ kỳ áp dụng phụ lục
  • Trả nợ trước hạn → Số ngày kỳ rút ngắn, lãi giảm tương ứng
  • Trả nợ qua giấy báo NH → Auto-allocate vào đúng kỳ (xem Trả nợ & Trích thu)

Khi số đã trả lệch nghĩa vụ của kỳ vài đồng do làm tròn — thiếu (vd kỳ lãi 1,627,500,000 đ, NH trích 1,627,499,999 đ) hoặc thừa — dòng kỳ đó hiện nút “Net-off lẻ”. Bấm vào thì kỳ khớp tròn mà không phải lập thêm chứng từ cho con số bé.

Nút chỉ hiện khi chênh lệch nằm trong ngưỡng net-off (mặc định 100,000 đ, sửa ở Vốn & Ngân quỹ → Cấu hình → Tham số phân hệ Vay). Cách xử từng chiều xem Lịch lãi.


Nếu doanh nghiệp dùng cả module Realty Project (quản lý dự án), tab này cho phép phân bổ KW vào các hạng mục công trình:

CộtÝ nghĩaVí dụ
Hạng mụcHạng mục công trình của dự ánMóng cọc khu A
Tỷ lệ (%)% của KW phân bổ vào hạng mục60%
Số tiền phân bổ= Tổng KW × Tỷ lệ6,000,000,000 đ
Mục đíchGhi chú cụ thểMua bê tông + thép giai đoạn 1

Phân bổ này dùng để capitalize lãi vay vào giá thành công trình theo VAS Thông tư 200 §54 — lãi vay được hạch toán TK 241 (XDCB dở dang) thay vì TK 635 (chi phí tài chính).

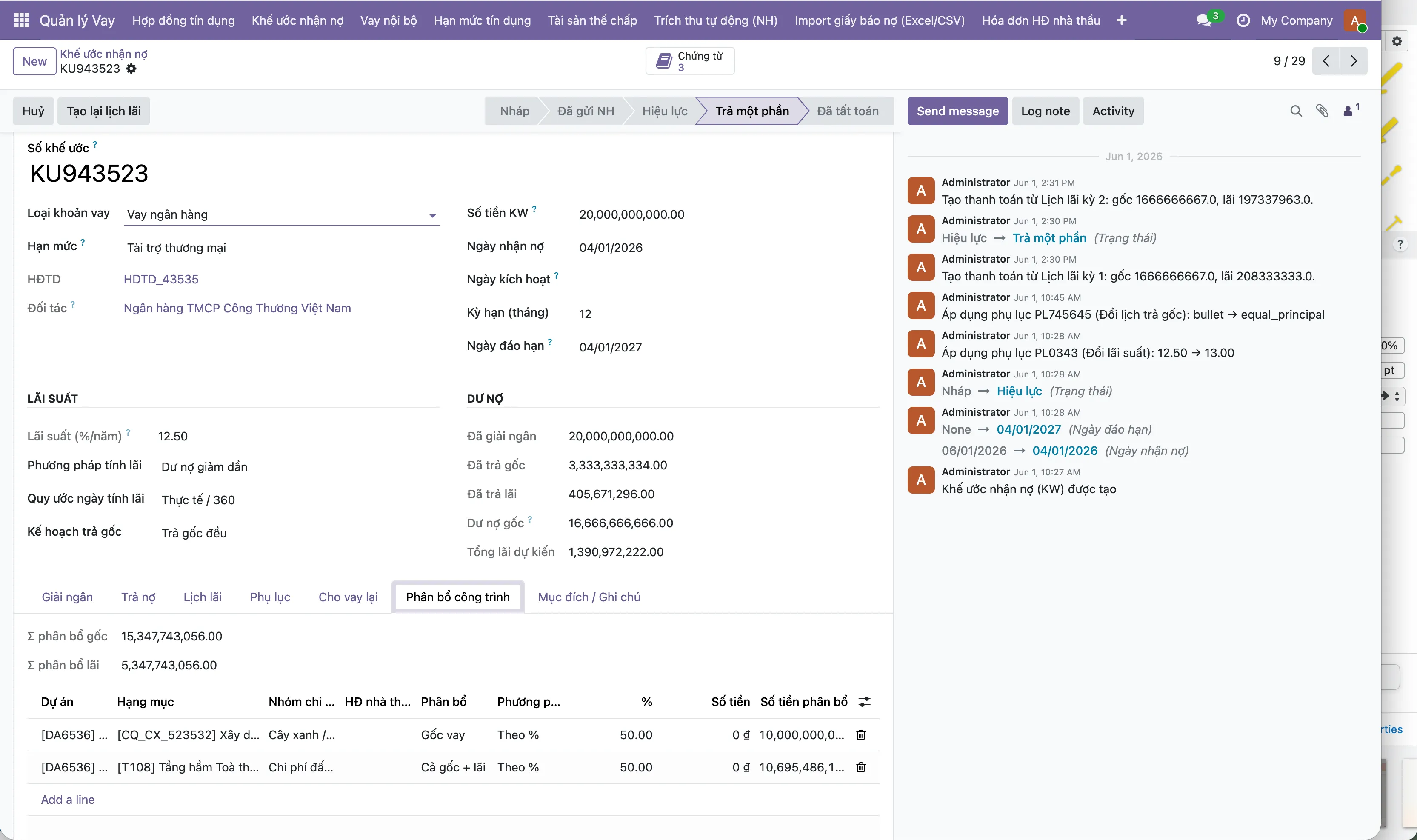

Tab Phân bổ công trình


Hiển thị các phụ lục đã apply lên KW (xem chi tiết Phụ lục Khế ước):

  • Gia hạn: kéo dài ngày đáo hạn
  • Đổi lãi suất: lãi suất mới áp dụng từ kỳ X
  • Đổi giá trị: tăng/giảm số tiền vay (rút thêm hoặc trả bớt). Đây là cách đổi Số tiền KW sau khi KW Hiệu lực. Số tiền đã đổi qua phụ lục không bị các dòng giải ngân ghi đè về sau
  • Tất toán trước hạn: kết thúc KW trước Tenor

9.7. Tab “Giải ngân” + Tab “Trả nợ”

Phần tiêu đề “9.7. Tab “Giải ngân” + Tab “Trả nợ””
  • Giải ngân: liệt kê các đợt giải ngân + hồ sơ giải ngân thuộc KW (xem Giải ngân)
  • Trả nợ: liệt kê các repayment đã thực hiện cho KW, gồm cả manual và auto-debit từ giấy báo NH (xem Trả nợ & Trích thu, Lịch lãi)

Khế ước đã Hiệu lực mà thêm đợt giải ngân: nếu Số tiền KW đang đúng bằng tổng các dòng thì nó đi theo các dòng như lúc Nháp. Nếu Số tiền KW đang khác tổng các dòng — số đã ký trên khế ước (vd KW 500 tỷ chưa khai dòng nào) hoặc số đã đổi qua phụ lục — thì nó giữ nguyên: thêm hay huỷ một đợt không làm số nợ tụt theo.

Huỷ dòng giải ngân bị chặn trong hai trường hợp, kèm thông báo lý do:

  • KW đã gửi NH / đã kích hoạt mà đó là dòng cuối cùng (số tiền sẽ về 0) → rút KW về Nháp hoặc huỷ cả KW.
  • Số tiền mới thấp hơn gốc đã trả.

KW đang Hiệu lực mà số tiền đổi theo dòng giải ngân thì các kỳ lãi còn Dự kiến được dựng lại theo số mới; kỳ đã ghi nhận / đã trả giữ nguyên.


Công ty An Phú Construction đang thi công dự án KĐT nghỉ dưỡng Dalat. Cần vay 10 tỷ từ Vietcombank để thanh toán nhà thầu thi công móng cọc khu A.

  1. HĐTD đã ký: HĐTD/2026/001 với Vietcombank, hạn mức tổng 100 tỷ

  2. Hạn mức cho vay: “Vốn lưu động” 50 tỷ (lãi 9.5%/năm)

  3. Tạo KW trên hạn mức trên, khai hai dòng giải ngân:

    • Đợt 1: 6 tỷ thanh toán HĐ thi công móng cọc
    • Đợt 2: 4 tỷ thanh toán HĐ mua bê tông

    → Số tiền KW tự thành 10 tỷ

  4. Gửi Ngân hàng → hai đợt chuyển “Đã gửi NH”

  5. NH ký nhận nợ → Kích hoạt → hai đợt tự chuyển “Đã giải ngân”, KW chiếm 10 tỷ của hạn mức, lịch lãi 24 kỳ tự sinh

  6. Theo dõi Lịch lãi: mỗi tháng kỳ ~79 triệu đ

  7. Tất toán cuối Tenor 24 tháng:

    • Tổng lãi đã trả: ~1.9 tỷ
    • Trả gốc 10 tỷ kỳ cuối
    • KW chuyển Đã tất toán
  • ⏱ Tự động hóa toàn bộ: nhập 1 lần KW, hệ thống sinh Lịch lãi 24 kỳ
  • 🔍 Kiểm soát: KTT biết được dư nợ NH thực tế bất cứ lúc nào
  • 📊 Báo cáo: dữ liệu KW này tự xuất hiện trong “Kế hoạch thanh toán KW (năm)” và “Tổng hợp HĐTD” (xem Báo cáo & nhắc việc tự động)
  • 💰 Phân bổ công trình: lãi vay 1.9 tỷ tự cap vào giá thành dự án Đà Lạt theo VAS

Ngoài lãi, NH có thể thu phí KW. Cấu hình trên form KW, group Lãi suất:

Cách tínhHoạt động
% trên lãi% tự load từ NH (Liên hệ → NH → tab Realty Identity → ”% phí KW trên lãi”), phí kỳ = % × lãi kỳ. Sửa được cả % lẫn tổng.
Số tiền cố địnhNhập tổng phí → chia ĐỀU các kỳ (kỳ cuối nhận phần dư làm tròn)

Tab Lịch lãi thêm cột “Phí kỳ” (sửa tay từng dòng được) — Tổng phải trả kỳ = Gốc + Lãi + Phí. Khi trả nợ / trích thu, allocation theo thứ tự lãi → phí → gốc; kỳ chỉ “Đã trả” khi đủ cả 3.

9.8c. Thông báo Nợ/Có — điều chỉnh lãi hồi tố

Phần tiêu đề “9.8c. Thông báo Nợ/Có — điều chỉnh lãi hồi tố”

Khi NH đổi lãi suất qua phụ lục nhưng doanh nghiệp đã thanh toán kỳ lãi trước khi phụ lục có hiệu lực → NH tính chênh lệch và phát hành:

  • Thông báo Nợ (truy thu) — khách phải trả thêm
  • Thông báo Có (truy hoàn) — khách được giảm trừ

Ghi nhận tại menu Vốn & Ngân quỹ → Chứng từ & tiền từ NH → Thông báo Nợ/Có: chọn KW + số tiền (theo chứng từ NH) + kỳ áp dụng (mặc định kỳ chưa thanh toán sớm nhất) → “Áp dụng vào kỳ” → tạo dòng “Điều chỉnh” trong lịch lãi (tô đỏ, ref số thông báo), tăng/giảm số phải trả kỳ đó.

Nguyên tắc: kỳ đã trả KHÔNG bị sửa (khớp sổ phụ NH + audit) — chênh lệch luôn phân bổ vào kỳ chưa thanh toán. Dòng Điều chỉnh không bị xoá khi “Tạo lại lịch lãi”. Dòng Điều chỉnh chỉ mang tiền lãi, không bao giờ mang tiền gốc, kể cả khi áp vào kỳ có trả gốc.

NH gửi 1 thông báo điều chỉnh LS áp cho nhiều KW: dùng Vốn & Ngân quỹ → Rút vốn & Bảo lãnh → Điều chỉnh LS hàng loạt (quyền Quản trị viên phân hệ Vay):

  1. Lọc KW theo NH / HĐTD / hạn mức → “Tải danh sách KW”
  2. Xoá dòng KW không điều chỉnh (không phải mọi KW đều đổi)
  3. Chọn mode: Delta ±% (NH đổi lãi tham chiếu — LS mới = hiện tại
    • delta, biên độ per-KW giữ nguyên) hoặc Đặt đồng loạt; sửa tay từng dòng được
  4. Xác nhận → mỗi KW sinh 1 Phụ lục đổi LS riêng + áp dụng (kỳ chưa trả tính theo LS mới)

Cột cảnh báo ”⚠ Cần thông báo”: KW có kỳ đã trả sau ngày hiệu lực — phần đó chờ Thông báo Nợ/Có của NH (9.8c), wizard không tính lại.

Nút Nhân bản (menu bánh răng) dùng để lấy lại điều kiện vay của một KW cũ. Bản sao:

  • Mang số <số cũ> (bản sao) — sửa lại thành số NH cấp trước khi lưu
  • Luôn ở trạng thái Nháp
  • Không chép các dòng phát sinh: giải ngân, trả nợ, lịch lãi, phụ lục, khoản cho vay lại — nhân bản không được nhân đôi sổ nợ hay chiếm hạn mức hai lần

Sau khi kích hoạt, ô Ngày kích hoạt bị khoá. Muốn đổi (vd nhập bù hồ sơ của tuần trước), bấm “Điều chỉnh ngày kích hoạt” trên thanh trạng thái:

  1. Nhập ngày mới và lý do (bắt buộc)
  2. Hệ thống ghi vết ngày cũ → mới vào Nhật ký KW, dựng lại lịch lãi (giữ kỳ đã ghi nhận / đã trả)
  3. Nếu dùng kèm Realty Project: ngày của các phiếu chi hoá đơn và ngày thanh toán của các tạm ứng giải ngân qua KW cũng đổi theo; kỳ kế toán đã khoá thì Nhật ký ghi rõ phiếu nào còn giữ ngày cũ

⚠ Sau khi KW Hiệu lực, đổi giá trị KW phải qua Phụ lục (Phụ lục Khế ước) để có audit trail. Riêng ngày kích hoạt dùng mục 9.8f.

⚠ Lịch lãi tự sinh tự động — KHÔNG cần nhập tay. Cần dựng lại thì bấm “Tạo lại lịch lãi”: chỉ các kỳ còn Dự kiến được thay, kỳ đã ghi nhận / đã trả giữ nguyên và không sinh trùng.

⚠ Net-off chênh lệch lẻ chỉ áp dụng trong ngưỡng đã cấu hình (mặc định 100,000 đ). Vượt ngưỡng phải tạo trả nợ chính thức (audit trail).

⚠ Tenor đếm theo tháng, không phải ngày. Đáo hạn = ngày kích hoạt (không có thì ngày nhận nợ) + N tháng (vd 15/03/2026, tenor 24 → đáo hạn 15/03/2028).

⚠ Gốc trả không được vượt Số tiền KW. Dư nợ gốc = Số tiền KW − Đã trả gốc: KW ký là nhận nợ toàn bộ, kể cả khi chưa nhập dòng giải ngân nào.


Phím tắtHành động
Cmd+S (Mac) / Ctrl+S (Windows)Lưu KW
Cmd+/Mở dropdown chọn HĐTD nhanh
TabDi chuyển giữa các field
Cmd+BToggle bookmark KW (xem nhanh)

Mẹo: trên list KW, dùng filter “Đáo hạn ≤ 30 ngày” / “Đáo hạn ≤ 90 ngày” để nhanh chóng review các KW gần đáo hạn cần gia hạn hoặc tất toán. Filter “Quá hạn” lấy cả KW còn hạn nhưng đã có kỳ lãi trễ chưa trả (filter riêng: “Có kỳ lãi quá hạn”).


→ Giải ngân — Giải ngân & Hồ sơ giải ngân: cách khai các đợt giải ngân và hồ sơ đi kèm.

→ Phụ lục Khế ước — Phụ lục KW: cách lập phụ lục khi cần thay đổi giá trị, lãi suất, hoặc gia hạn KW.
