Workforce Planning: hoạch định biên chế và chi phí nhân sự
Chi phí nhân sự thường chiếm nửa trở lên tổng chi phí vận hành — và là phần khó lập kế hoạch nhất vì biến động liên tục: tuyển, nghỉ, điều chuyển, tăng lương. Workforce Planning giải bài toán này bằng mô hình cấp từng nhân sự/vị trí thay vì một dòng “chi phí lương” gộp.
Mô hình lõi: modeled sheet nhân sự
Phần tiêu đề “Mô hình lõi: modeled sheet nhân sự”Mỗi dòng là một nhân sự hiện hữu hoặc một vị trí kế hoạch, với thuộc tính:
| Nhóm thuộc tính | Ví dụ |
|---|---|
| Định danh | Mã NV/vị trí, chức danh, phòng (level), dimension bổ sung (dự án, kênh) |
| Thời gian | Ngày vào làm, ngày kết thúc (nghỉ việc/hết hợp đồng), ngày chuyển phòng |
| Đãi ngộ | Lương cơ bản, phụ cấp, % thưởng, tháng xét tăng lương |
| Phân loại | Loại hợp đồng, full-time/part-time, cờ “vị trí mới” |
Từ thuộc tính, công thức tính chuỗi chi phí theo tháng, xử lý đúng các ca mà bảng tính hay sai:
- Phân bổ theo ngày vào/ra (proration): vào giữa tháng tính đúng phần tháng.
- Tăng lương giữa kỳ: từ tháng xét tăng, lương nhân hệ số từ assumption.
- Khoản theo lương: BHXH – BHYT – BHTN, kinh phí công đoàn, thưởng — mỗi khoản một công thức tham chiếu assumption trung tâm (trần đóng, tỷ lệ).
- Điều chuyển: đổi level giữa kỳ, chi phí chảy đúng phòng theo thời điểm.
Kết quả cuộn vào các account chi phí nhân sự của P&L — Financial Planning và Workforce Planning luôn khớp nhau vì là một mô hình.

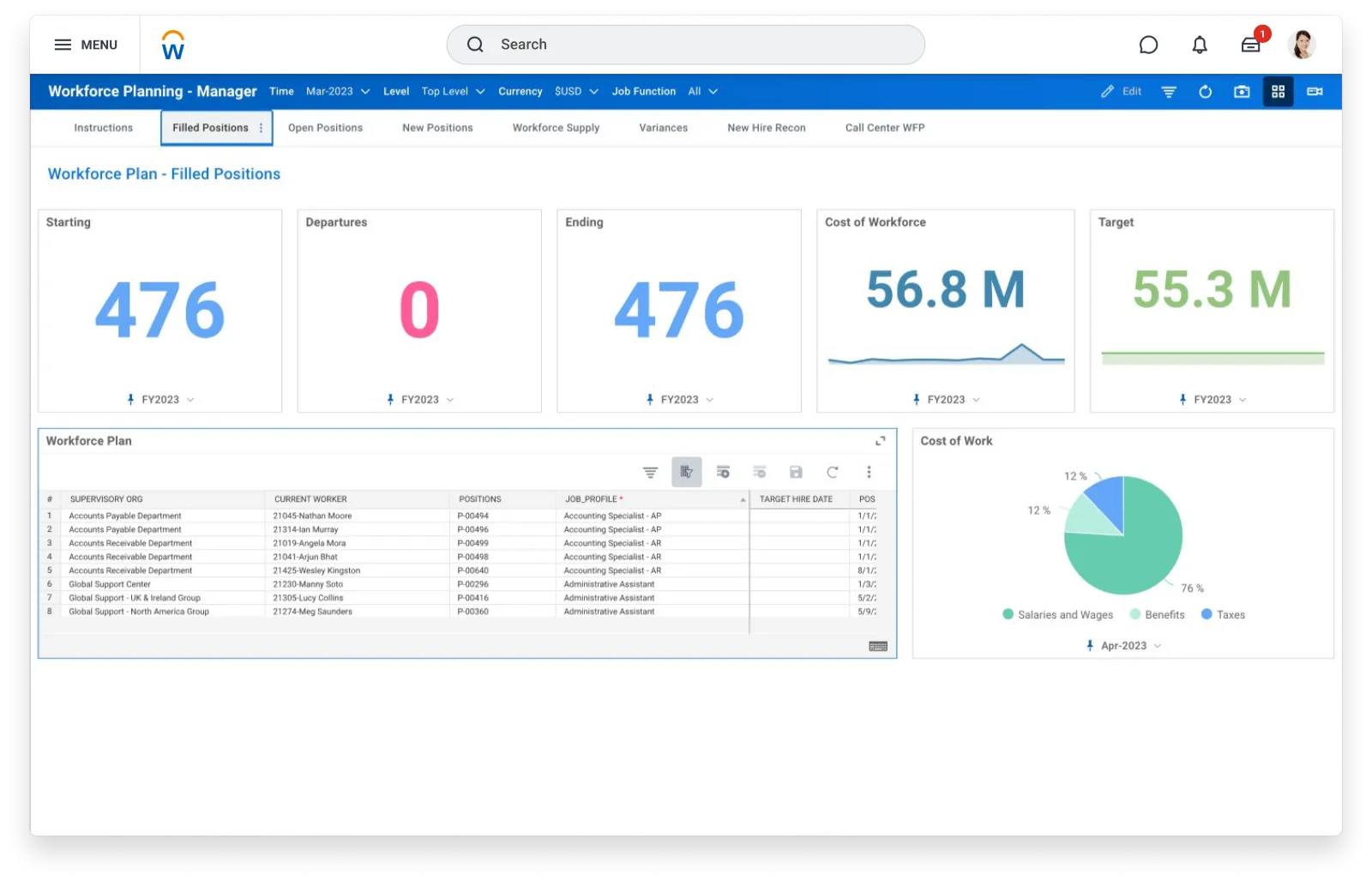

Mô hình biên chế cấp vị trí: headcount đầu – cuối kỳ, chi phí lực lượng lao động so với target, bảng chi tiết từng vị trí theo tổ chức và cơ cấu chi phí. Ảnh: Workday.
Kế hoạch tuyển dụng (hiring plan)
Phần tiêu đề “Kế hoạch tuyển dụng (hiring plan)”Vị trí kế hoạch (TBH — To Be Hired) là những dòng chưa có người: chức danh, mức lương dự kiến, tháng dự kiến vào — tham số quan trọng nhất, vì lệch một quý tháng vào làm là lệch hàng trăm triệu chi phí. Thực hành tốt:
- Gắn mỗi TBH với lý do (thay thế / tăng trưởng / dự án) bằng dimension hoặc attribute — lãnh đạo duyệt theo lý do, không duyệt “một cục headcount”.
- Kịch bản hóa tốc độ tuyển: dời toàn bộ TBH ±1–2 tháng là một scenario so sánh được ngay tác động lên P&L và dòng tiền.
- Theo dõi attrition (tỷ lệ nghỉ) bằng assumption; mô hình backfill (tuyển thay thế) chạy theo tỷ lệ này thay vì gõ tay từng dòng.
Kết nối Workday HCM — nếu doanh nghiệp dùng
Phần tiêu đề “Kết nối Workday HCM — nếu doanh nghiệp dùng”Điểm mạnh khi đi cùng hệ Workday: danh sách nhân sự thật (vị trí, lương, tổ chức) đồng bộ từ Workday HCM (Human Capital Management) vào modeled sheet làm điểm xuất phát của mọi kỳ kế hoạch — không nhập lại, không lệch danh sách. Chiều ngược lại, kế hoạch biên chế đã duyệt trở thành khung đối chiếu khi tạo position thật trong HCM. Doanh nghiệp chưa dùng Workday HCM vẫn nạp danh sách từ hệ HR (Human Resources) hiện có qua tích hợp (xem bài Tích hợp dữ liệu).
→ Muốn hoạch định biên chế chạy ngay trong Workday (planner nhập qua My Tasks, Execute tạo position thật trong HCM): xem bài Headcount Planning trong series tích hợp.
Hoạch định theo kỹ năng — hướng Workday đang đẩy
Phần tiêu đề “Hoạch định theo kỹ năng — hướng Workday đang đẩy”Thông điệp của Workday cho Workforce Planning là “plan for the skills you need today and tomorrow”: không chỉ đếm đầu người mà hoạch định năng lực — khối nào thiếu kỹ năng gì, lấp bằng tuyển ngoài, đào tạo lại hay thuê ngoài, và gắn kết kế hoạch của Tài chính với HR, Sales, Marketing, IT trên cùng con số. Ở mức mô hình, điều này nghĩa là thêm chiều kỹ năng/nhóm năng lực vào mô hình biên chế và lập kịch bản build–buy–borrow cho từng nhóm.

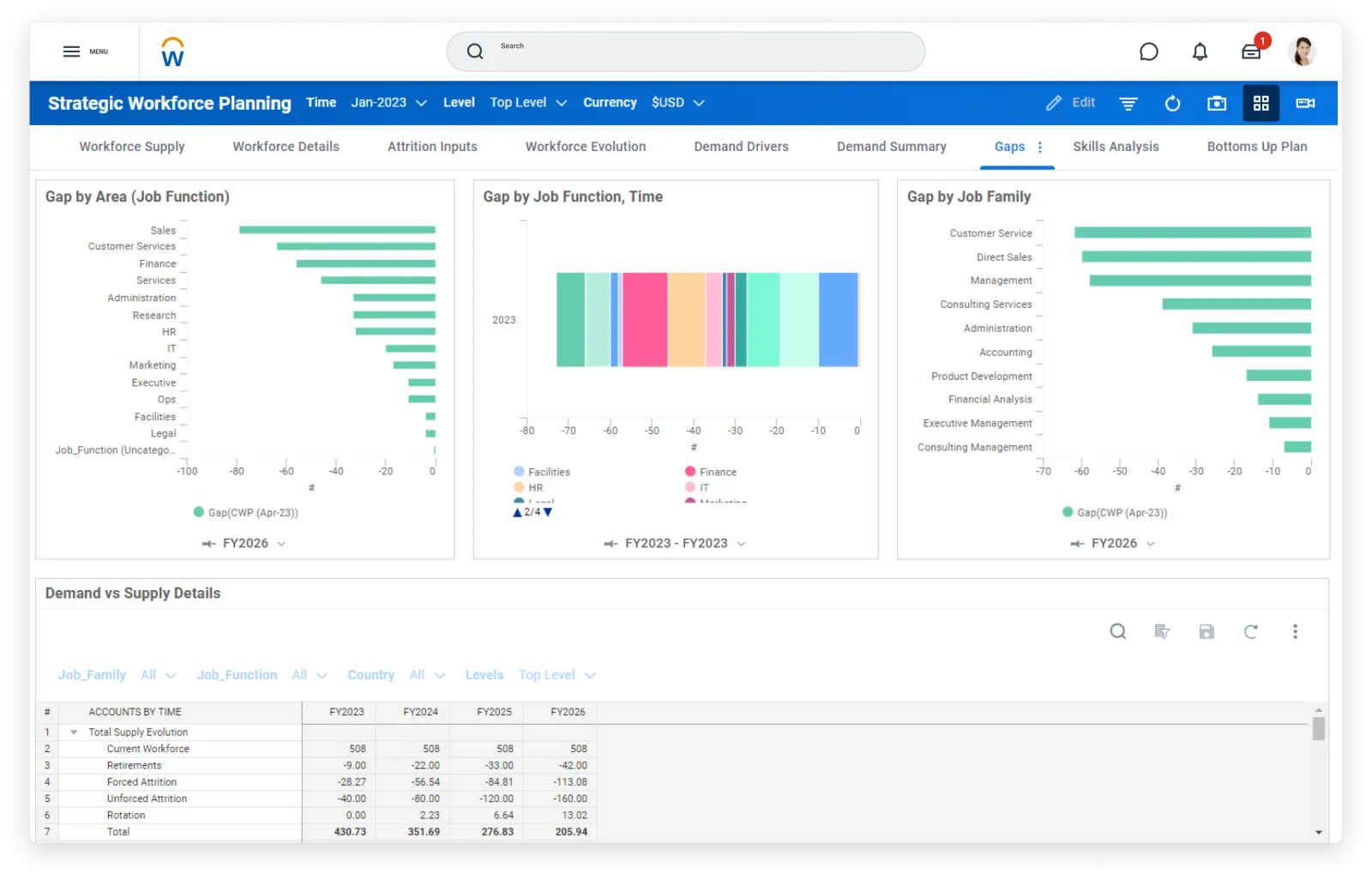

Hoạch định chiến lược lực lượng lao động: khoảng trống (gap) nhân lực theo chức năng và nhóm nghề, đối chiếu cung – cầu nhiều năm có tính attrition. Ảnh: Workday.
Bảo mật — điều kiện tiên quyết
Phần tiêu đề “Bảo mật — điều kiện tiên quyết”Dữ liệu lương là nhạy cảm nhất trong mô hình. Adaptive Planning cho phép giới hạn theo level, theo sheet và ẩn cột nhạy cảm theo quyền — trưởng đơn vị thấy headcount và tổng chi phí nhưng không thấy lương từng người, trong khi C&B (Compensation & Benefits) thấy đủ. Thiết kế ma trận quyền này ngay từ đầu dự án; chi tiết trong bài Quy trình – phân quyền.
Các sai lầm dễ mắc phải
Phần tiêu đề “Các sai lầm dễ mắc phải”- Lập lương gộp một dòng rồi mới tách — mất khả năng giải trình và kịch bản hóa; nên đi cấp nhân sự/vị trí ngay từ đầu.
- Quên các khoản ngoài lương (bảo hiểm bắt buộc theo trần, công đoàn, phúc lợi, đào tạo) — cộng lại thường 20–30% quỹ lương.
- TBH không có tháng vào hoặc mặc định tất cả vào tháng 1 — phóng đại chi phí năm và làm kế hoạch mất uy tín.
- Không đồng bộ định kỳ với HR thật — mô hình lệch danh sách thực tế sau vài tháng là hết ai tin.
Nguồn tham khảo: workday.com — Workforce Planning, doc.workday.com.
