Bám tiến độ
Gantt & burndown — biết đang ở đâu so với kế hoạch.
Dự án là hoạt động có thời hạn, ngân sách và rủi ro — và rất dễ “trượt” nếu không theo dõi sát. Các câu hỏi quản lý dự án rất cụ thể: “Tiến độ đến đâu, giai đoạn nào chậm? Có đội chi phí không? Dự án nào đang trễ? Rủi ro nào lớn nhất? Ai đang quá tải? Có kịp về đích không?”. Mỗi câu hỏi có một biểu đồ trả lời.
Trang này đi qua 6 nhu cầu phân tích dự án thường gặp nhất, mỗi nhu cầu kèm biểu đồ và cách đọc để ra hành động.
| Câu hỏi | Phân tích | Biểu đồ |
|---|---|---|
| Tiến độ đến đâu, ai chậm? | Lịch trình | Gantt |
| Có đội chi phí không? | Ngân sách kế hoạch vs thực chi | Đường lũy kế |
| Dự án nào đang trễ? | Trạng thái (RAG) | Thanh tiến độ |
| Rủi ro nào lớn nhất? | Ma trận rủi ro | Bong bóng |
| Ai đang quá tải? | Phân bổ nguồn lực | Heatmap |
| Có kịp về đích không? | Burndown | Đường |

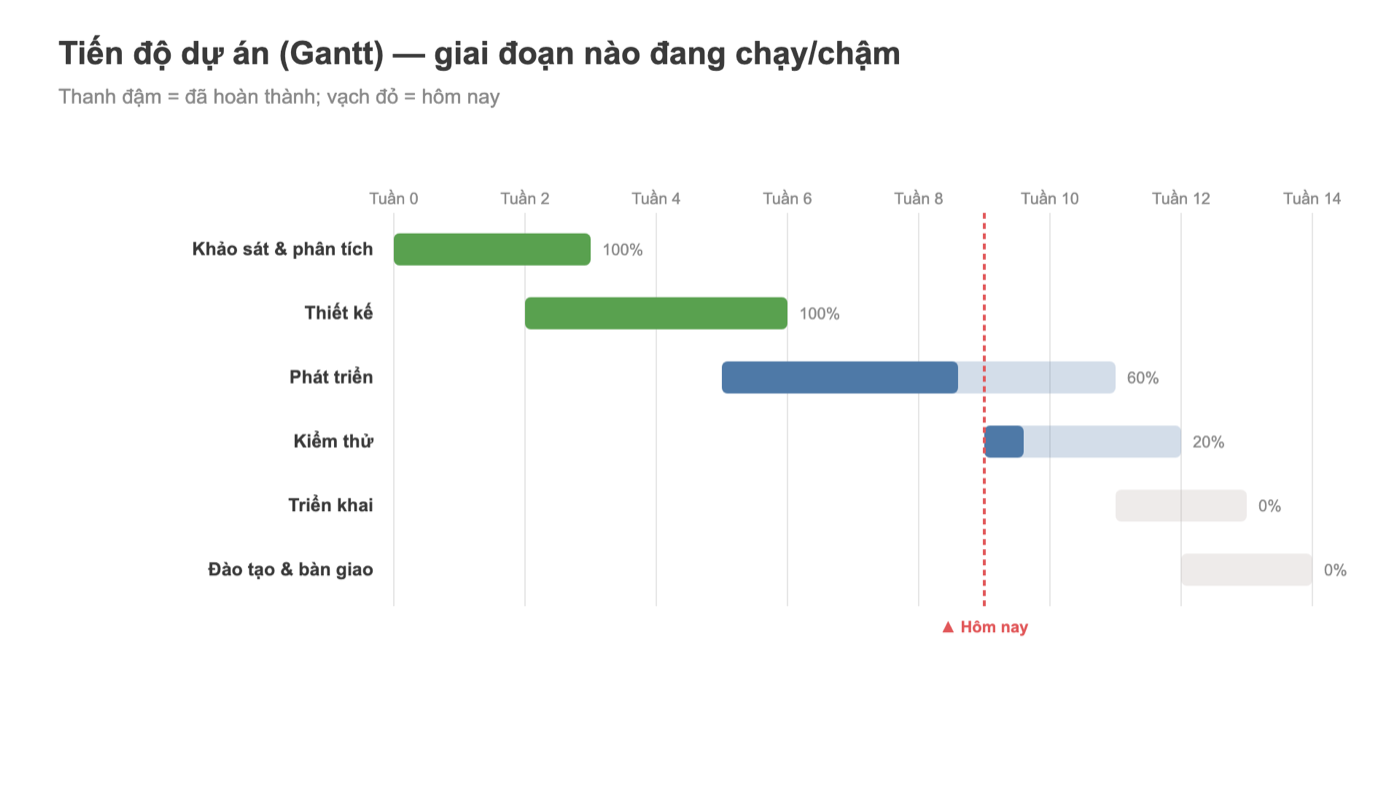

Gantt là biểu đồ kinh điển của quản lý dự án: mỗi giai đoạn một thanh theo thời gian, phần đậm là đã hoàn thành, vạch “hôm nay” cho biết đang ở đâu so với kế hoạch.

Trả lời: “Giai đoạn nào đang trễ so với kế hoạch?”

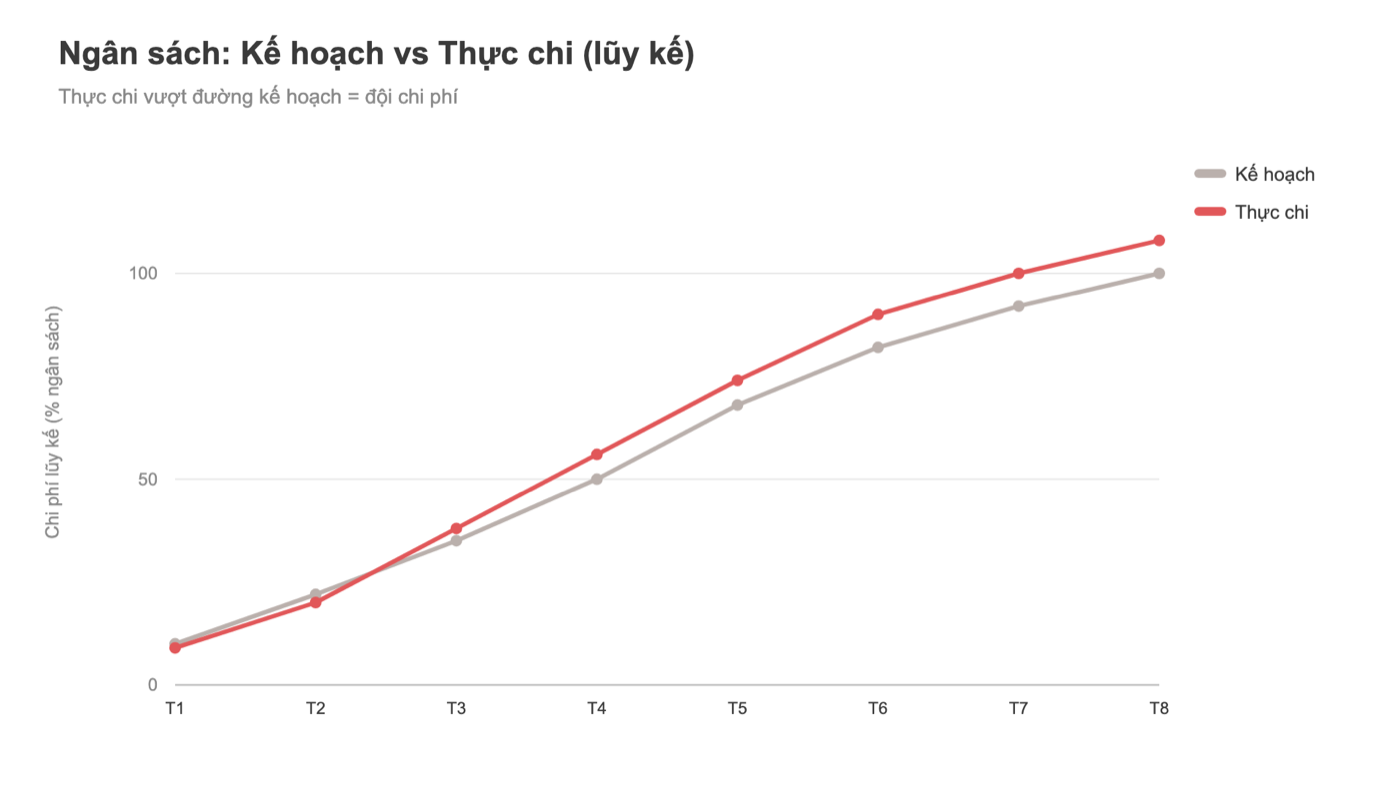

Theo dõi chi phí lũy kế thực tế so với đường kế hoạch giúp phát hiện đội chi phí sớm, khi còn kịp điều chỉnh.

Trả lời: “Dự án có đang tiêu nhanh hơn kế hoạch không?”

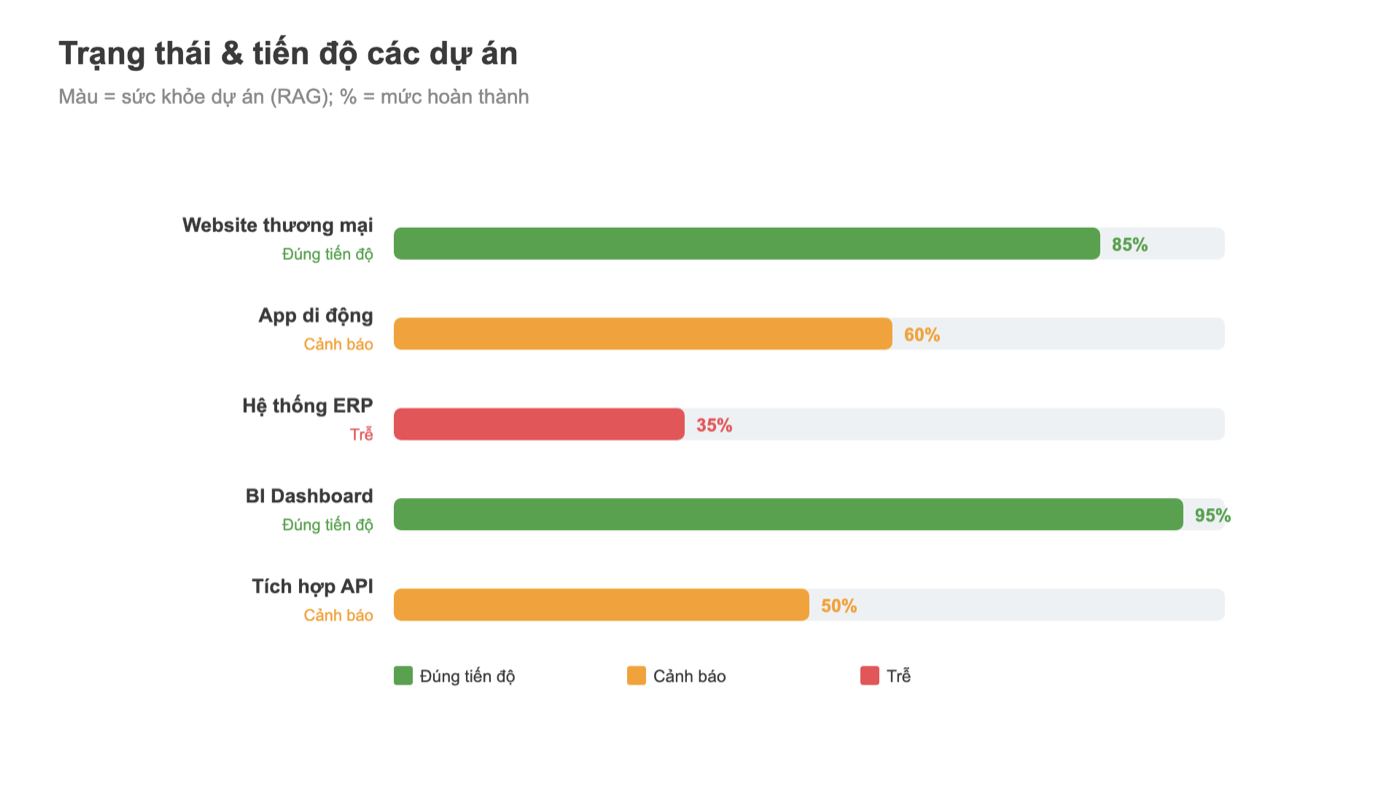

Khi quản nhiều dự án cùng lúc, một bảng RAG (Xanh–Vàng–Đỏ) + % hoàn thành cho cái nhìn tổng thể về sức khỏe danh mục.

Trả lời: “Dự án nào cần tôi can thiệp ngay?”

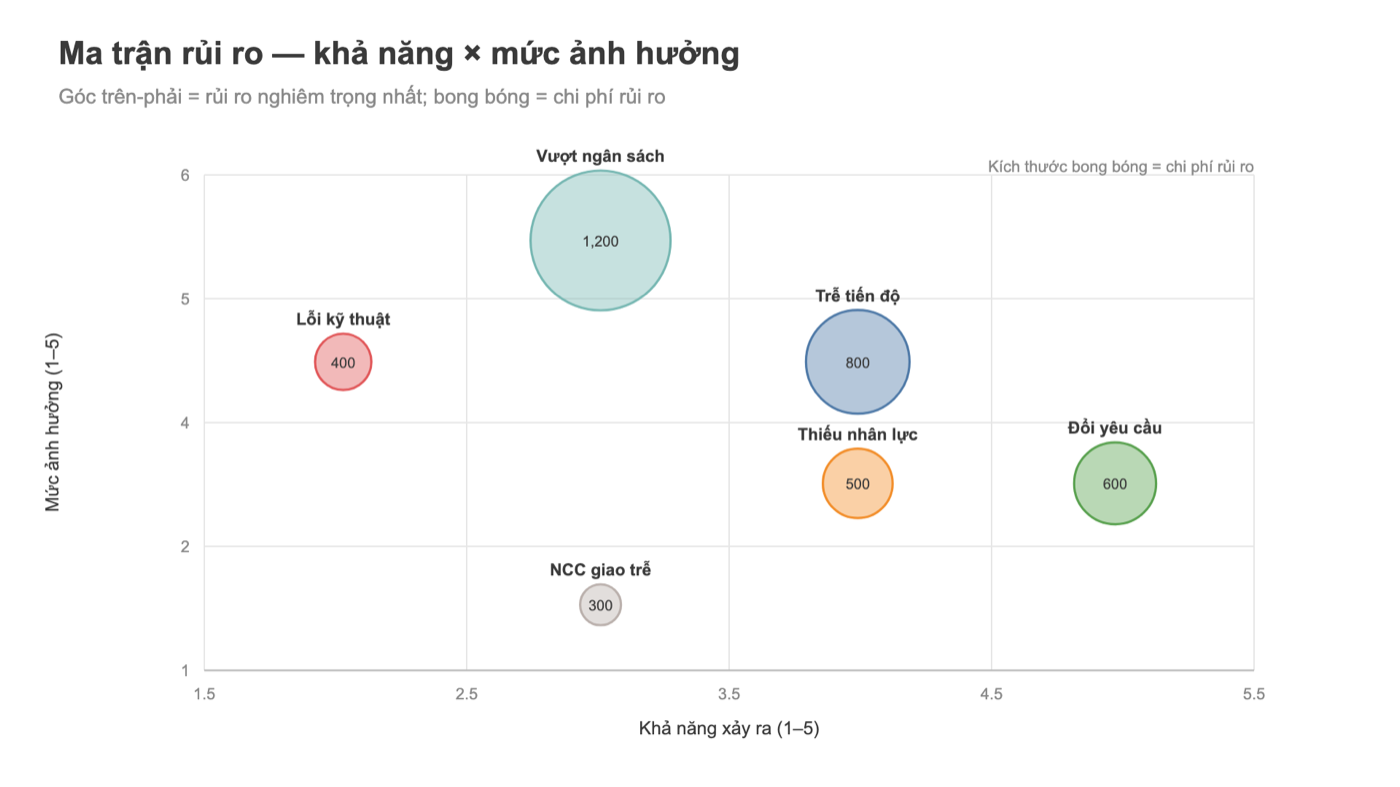

Ma trận khả năng × mức ảnh hưởng (bong bóng = chi phí rủi ro) giúp ưu tiên xử lý đúng rủi ro thay vì lo dàn trải.

Trả lời: “Nên dồn công sức phòng ngừa rủi ro nào trước?”

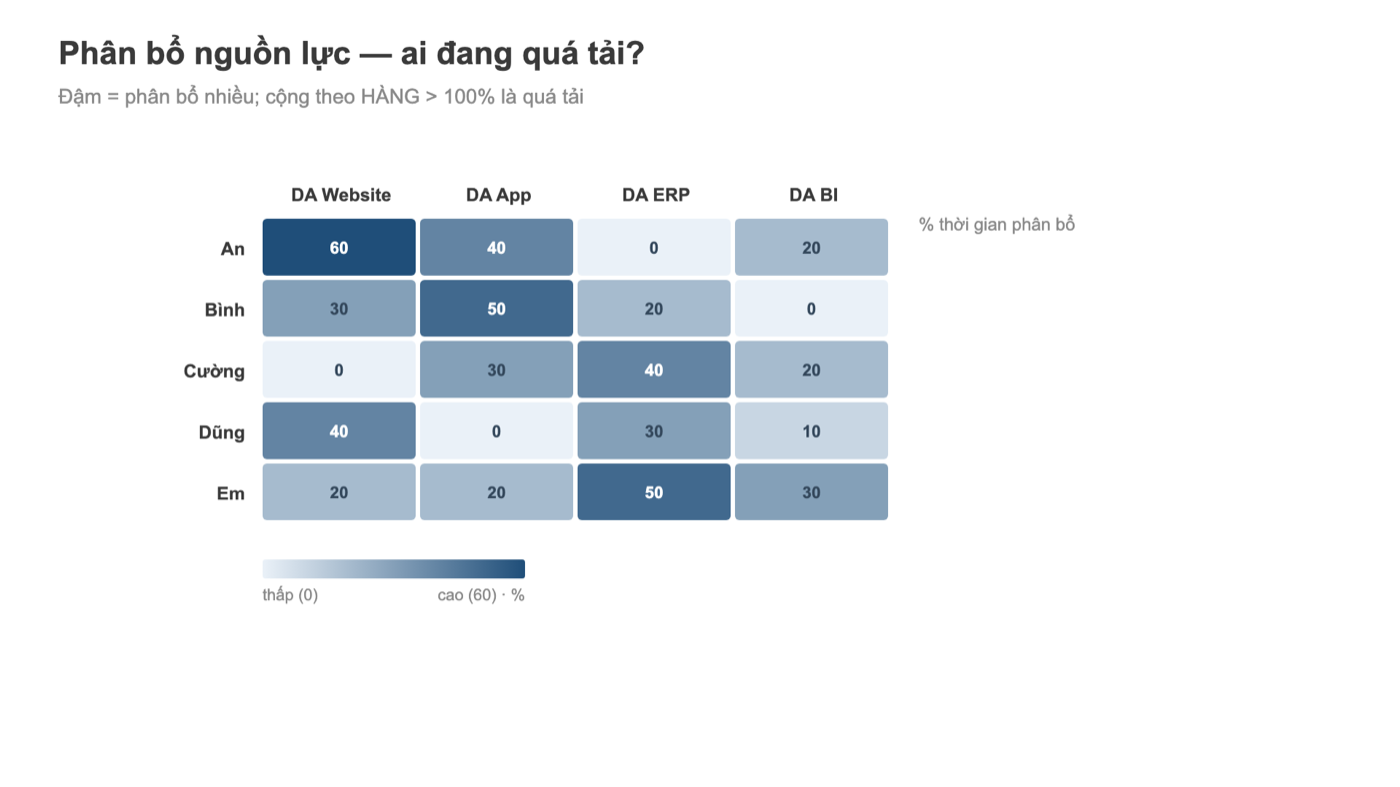

Quá tải kéo dài gây chậm tiến độ & kiệt sức. Heatmap người × dự án cho thấy ai đang gánh nhiều, ai còn dư công suất.

Trả lời: “Tôi có thể chuyển việc cho ai mà không làm họ quá tải?”

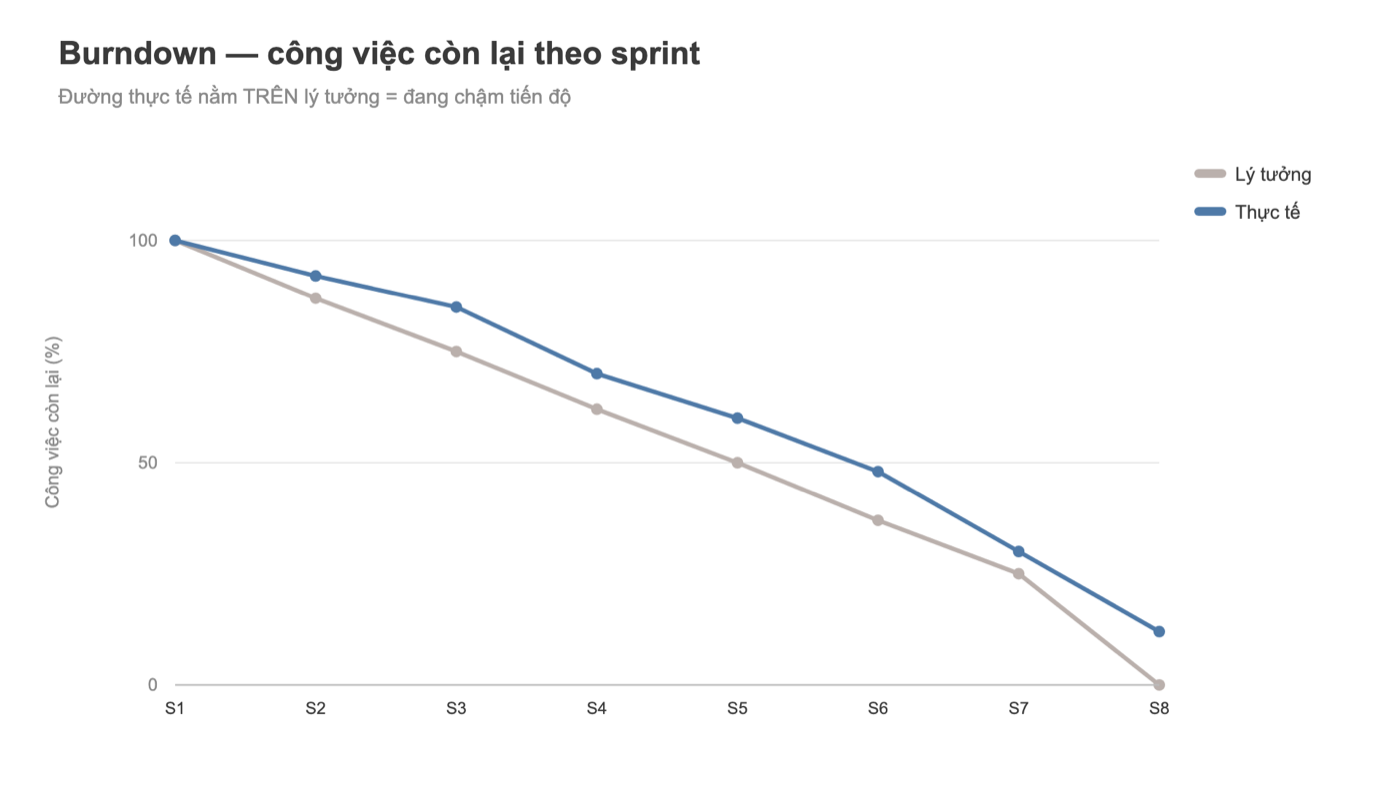

Burndown so công việc còn lại thực tế với đường lý tưởng — cho biết sprint/giai đoạn có đang bám đúng nhịp để kịp hạn.

Trả lời: “Với nhịp hiện tại, dự án có kịp deadline không?”
Bám tiến độ
Gantt & burndown — biết đang ở đâu so với kế hoạch.
Kiểm soát ngân sách
Kế hoạch vs thực chi — phát hiện đội chi phí sớm.
Quản trị rủi ro
Ma trận rủi ro & RAG — ưu tiên đúng vấn đề.
Cân bằng nguồn lực
Phân bổ nguồn lực — không để ai quá tải hay rảnh rỗi.
